奮力打好“收官戰”!榕圣建設公司一批項目刷新進度條

日期:2024-12-12 15:10 來源:福州市人民政府國有資產監督管理委員會
| | | |

四季度是定全年、保全局的收官季

也是謀新年、搶開局的關鍵期

福州城投集團所屬市城鄉建總集團

權屬企業榕圣建設公司

各板塊保持攻堅之勢

爭分奪秒搶工期、趕進度

向著年度目標任務提速沖刺

以項目建設之“進”

促企業發展之“穩”

市政板塊

  連江縣丹陽至貴安公路項目



  助力完善現代物流城交通路網

  11月27日,項目完成路基工程的抗滑樁和擋墻樁基施工以及2處高邊坡的開挖及防護,正有序進行主線橋、F匝道橋樁基施工,臺尖山隧道掘進。項目起點位于福州城區北向第二通道的桃園溪互通,終點位于周西村南側的龍?zhí)犊铀畮旄浇?,是省、市重點項目,路線全長9.59公里,建設內容包括路基、路面、橋梁、隧道、交安、綠化等工程。項目建成后,將全方位服務福州現代物流城的集疏運體系,大大縮短物流城、丹陽到貴安、福州的距離。

  倉山區城市更新項目(一期)配套道路及綠化工程



  完善城市功能結構、改善人居環境、提升城市品質的重要民生工程

  12月6日,該項目北園二路建成并通車,剩余北園路西段及蓋山路正有序開展雨污水管道、給水管道、電力、通信管道、人行道等施工。項目位于倉山區白湖亭北園片區,建設內容包括四條配套道路(北園南路、北園路、北園二路、蓋山路)、公園綠地、古建遷建,以及新建項目范圍內的配套設施、文體設施、智慧設施等。項目建成后,對完善白湖北園片區的路網、基礎設施建設,促進片區的開發建設以及改善投資環境都將起到重要的推動作用,力爭打造“人居標桿街區”。

  金雞山-金牛山沿線旅游基礎設施項目



  城市中心東西軸向的觀光步道

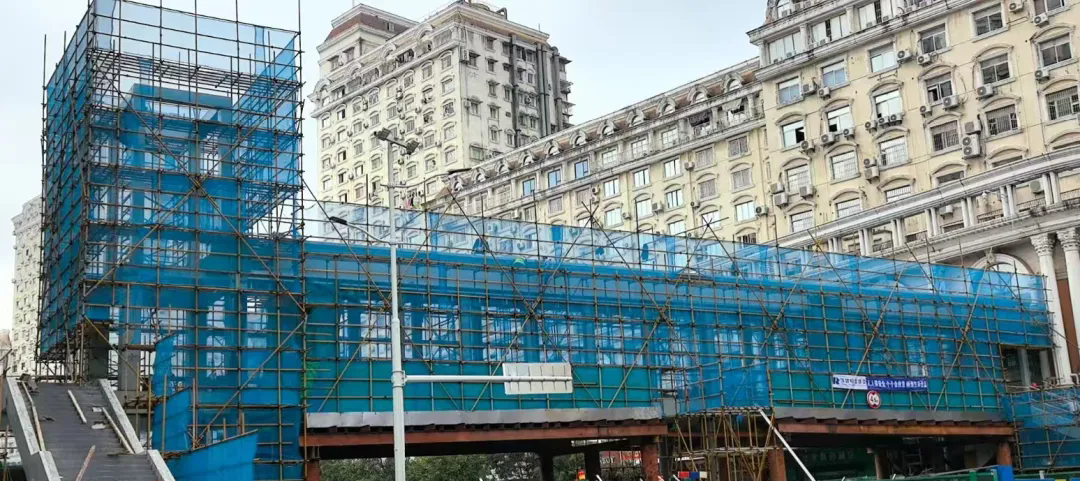

  10月28日,該項目完成五四路天橋及湖東路天橋的鋼箱梁吊裝,正有序進行五四路天橋頂棚加工吊裝、橋面面層鋪裝、湖東路天橋電梯安裝及沿線標識提升等工作。項目位于福州市晉安區與鼓樓區,東西方向分別起終于金雞山與金牛山兩座山體,施工內容包括現有人行道提升改造、過街人行天橋、沿線景觀提升、沿線亮化提升等,全長約5.4公里。項目建成后,將串聯福州中心城區最具文化底蘊的城市歷史風貌區和城市傳統街區,市民和游客可以“看山、望水、走巷、憶鄉愁”,盡享綠色美景,感受福州之“?!薄?/p>

生態板塊

  閩江北岸全線貫通風情橋



  “閩江之心”的重要景觀節點

  11月25日,項目橋梁主體結構吊裝施工順利完成,正有序搭建裝修架子。該項目位于臺江路,北接中亭街利生苑,南連城投大廈,橋面全長52.4米,橋面寬4.5米,采用鋼結構設計,是閩江北岸全線貫通提升工程的組成部分。項目建成后,將在方便市民過街的同時,串聯閩江之心核心區和中亭街商業空間,形成更完善的閩江之心交通流線。

房建板塊

  建總·江南尚璟項目



  純商改善型住房

  11月27日,項目完成西大門、中軸施工,正有序進行主樓和地下室改造施工。該項目位于東園路東側,北園路北側,總建筑面積約10.87萬平方米,地上計容建筑面積約7.88萬平方米,地下室建筑面積約2.95萬平方米。項目由3棟8F住宅樓、3棟15F住宅樓、6棟10F住宅樓、2棟14F住宅樓,及5棟配套用房(商業)、1棟1F垃圾分類屋(下設一層聯體地下室)等組成,建成后將提供546戶品質住宅,機動車停車位878輛,非機動車停車位936輛。

  屏西花園(一期)項目



  解決屏西片區人口安置問題,完善片區教育資源配套

  11月16日,項目完成地下室第一塊底板澆筑,正有序開展地下室施工。該項目位于鼓樓區江厝路南側、屏西小區舊改出讓地塊一,占地約56.17畝,總建筑面積約19.58萬平方米。項目規劃建設9棟安置型商品房及1棟配套幼兒園,將提供1600余戶住宅,機動車停車位1120輛,非機動車停車位約2700輛,并配套建設周邊部分道路工程,進一步優化城市環境、改善居民生活品質。

  建總·云璟未來項目



  晉安純商品房社區

  10月18日,項目完成地下室結構施工,正有序開展上部主體結構施工。該項目位于福州市晉安區站西路東側,火車北站L4出讓地塊,用地面積約2.33萬平方,總建筑面積約8.63萬平方米,地上計容建筑面積約6.29萬平方米,地下室建筑面積2.11萬㎡。項目由六棟22~27層高層住宅、設備用房、商業用房、下設2層聯體地下室等組成,將提供650戶住宅,機動車停車位599輛,非機動車停車位1318輛,打造內外兼修的新生代未來社區。

  建總·華林雍璟項目



  華林路高端改善住宅

  11月28日,項目順利完成竣工備案。本項目位于福州市晉安區北二環路南側,華林路西側,總建筑面積2.37萬平方米,其中地上計容建筑面積約1.83萬平方米,地下室建筑面積為5477.57平方米。項目1-3#樓均為住宅,其中地下室一層,上部1#樓為7-8層,2#樓為8層,3#樓為23-25層,提供119戶品質住宅,機動車停車位169輛,非機動車停車位128輛,打造精致、高端、豪華的品質社區。

  流花溪畔(一期)項目



  倉山區高品質精裝住宅

  11月15日,項目完成展示區施工,正在有序推進15#、16#樓主體施工及七區基礎施工。該項目位于倉山區洪灣南路東側、高宅路北側,規劃用地面積約4.56萬平方米,總建筑面積約18.2萬平方米,其中地上建筑面積約14.2萬平方米,地下建筑面積約3.98萬平方米。項目由16棟23F-31F高層商品房、沿街商業、一層及局部二層地下室及規劃配套用房組成,建成后將提供866戶住宅,機動車停車位1220輛,非機動車停車位390輛,結合地鐵、流花溪公園景觀打造高品質宜居社區。
